项目开工启动
Commencement of work
2026年4月,中国移动采购与招标网发布中标公告,二分公司与中兴通讯组成的联合体成功中标中国移动(甘肃庆阳)数据中心N03机楼机电配套工程总承包项目,中标总金额2.1424亿元。其中二分公司负责设计部分,合同额452万元,设计范围涵盖IT总功率16MW对应的机房工艺、电源、空调、电气及智能化等机电配套系统。

交付团队在工地项目部现场联合办公
该项目要求8月底具备装机条件(简称“831”目标),工期极为紧张。5月4日,项目开工启动会在中国移动(甘肃庆阳)数据中心项目部召开,甘肃移动、庆阳移动、华为、中兴、中建科工、中国移动通信集团设计院等参建单位代表20余人参会。会议由庆阳移动“东数西算”建维中心经理井利荣主持。会上,井利荣首先介绍了项目整体情况及“831”节点要求,随后各参建单位依次作表态发言。公司三级技术专家、本项目设计负责人胡鹏涛重点介绍了我方人员组织架构、专业配置及应急保障方案。
针对智算中心需求不确定、交付周期短的挑战,胡鹏涛提出应围绕AIDC空间、电力、制冷三大核心能力的有机统一与分级解耦,以设备订货和现场施工需求为导向,创新工作方法,采用分专业、分模块、分片区的并行作业模式,全力保障工期。最后,甘肃移动规划建设部副总经理王明春对项目交付关键点、分阶段目标、安全管理、执行落地及廉洁风险防控等方面提出了明确要求。

开工启动会现场
5月6日,项目交付团队全体成员进驻现场开展设计工作,与中兴、华为、集团设计院等单位实行联合办公,就需求调研、设计标准统一、疑难问题解决及分工界面划分等关键事项进行了深入研讨。截至5月13日,团队已完成与土建相关的消防、暖通通风、室内外排水等全部工艺设计。下一步,交付团队将全面推进机电专业深化设计,同步编制紧缺大宗物料备货清单,持续保持高效沟通、快速响应的工作作风,确保项目如期达成“831”目标。


联合办公

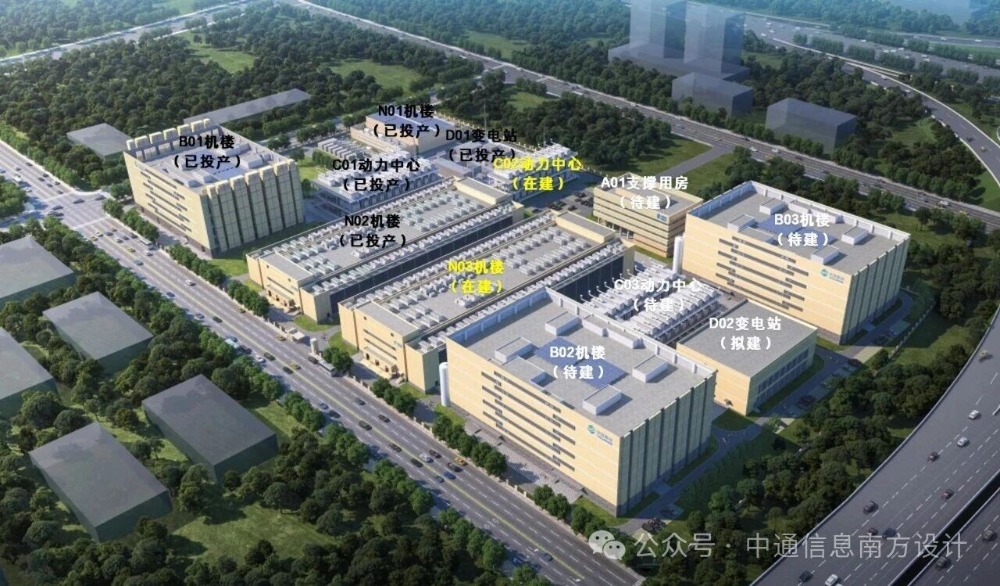

中国移动(甘肃庆阳)
数据中心园区规划效果图
自2024年8月以来,二分西北分公司已连续中标中国移动(甘肃庆阳)数据中心N02机楼、B01机楼、B02机楼等多个项目,累计合同额和交付规模均创历史新高,庆阳数据中心已成为西北分公司最重要的业务增长点。
依托驻地项目部,二分公司坚持“交付即市场”理念,建立 “公司-二分公司-西北分公司”三级保障体系,为项目拓展、技术营销和交付实施提供全方位支撑。通过公司技术专家全程主导技术营销、项目交付和售后服务,充分释放“铁三角”体系效能;以项目部为核心,打破岗位边界,根据项目阶段需求灵活组建攻坚团队,实现人才复合使用和资源高效配置。这一模式显著提升了项目交付质量和效率,得到建设单位、合作单位及公司内部的高度认可,多个项目获评公司“标杆项目奖”,多名员工荣获广东公司“十佳项目经理”、“十佳杰出青年”等荣誉称号,并多次收到客户书面表扬。
